电力运营:最是一年春利益,品级检修正其时
每年采暖季结束到迎峰度夏开始之前,是火电机组品级检修的窗口期。作为发电设备全生命周期的护航者,电力运营大力推行检修标准化,变“实时控制”的被动检修治理为“计划控制”和“历程控制”的标准化主动治理模式。
宁静治理标准化
日前,电力运营渭河项目部#5、#6双机C修险些同时铺开,机炉电热各专业人员穿梭在检修现场,泛起出火力全开、能量满格的奋进姿态。此次双机C修项目共514项,计划工期28天,重叠检修工期多达16天,迎来了前所未有的时间、任务双重“严考”。

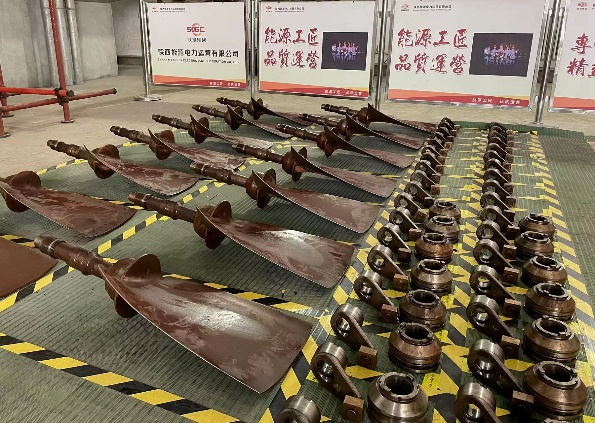

走进#5机纯凝转子更换现场,红色的检修危害见告牌格外醒目。围挡隔离事情区域,园地铺设橡胶板,零部件井井有条分区安排,让人眼前一亮。标准化作业从每天早班会开始,开工前宁静技术两交底,全面剖析施工危害,强调作业包管步伐。高处作业是检修现场宁静治理的“重头戏”,只有增强标准化治理,才华让作业人员宁静意识入脑、宁静操作入行。“2米以下脚手架钢管端部加装防撞套管,3米以上使用剪刀撑搭设,6米以上脚手架事情必须使用防坠器确保宁静。”“特种作业资质证件拿出来看一下!脚手架验收及格才华使用!”正值“春安”大检查,现场巡查的宁静专工事无巨细一一嘱咐到位。发明外包单位移动脚手架质料缺乏格,立即责令其淘汰,将隐患“抹杀”在萌芽状态。4月25日,业主对项目部优质高效完成供热机组维保及春节、全国“两会”重要时段保发保供,#5、#6双机检修后一次启动乐成且性能大幅提高给予嘉奖10万元。
现场治理标准化
商洛发电#2机组B修两个标段均由电力运营商洛项目部承接,检修项目共计625项。项目部规范作业细节治理,打造出汽机房15.5米主机检修、7.8米EH油检修等标准化安排亮点区域。各专业绘制重点区域定置图,合理配置人员,明确标准规范,让项目治理有据可依、有章可循。解体设备、清扫、丈量、纪录,均严格凭据作业流程开展。拆除的管道立即封口,零部件做好记号后定置摆放,螺栓螺帽按规格、型号分类,整整齐齐码放在专用收纳盒内。项目部卖力人每天泡在检修现场,他说:“今年是电力运营效劳提升年、质量包管年、品牌塑造年,我们每一个办法都要精心,每一个环节都要精细,要时时事事定心不下,抓好检修质量,确保检修全历程治理规范化、标准化,确保修后设备长周期宁静稳定运行,力争能耗指标抵达同类型机组领先水平。”
质量治理标准化

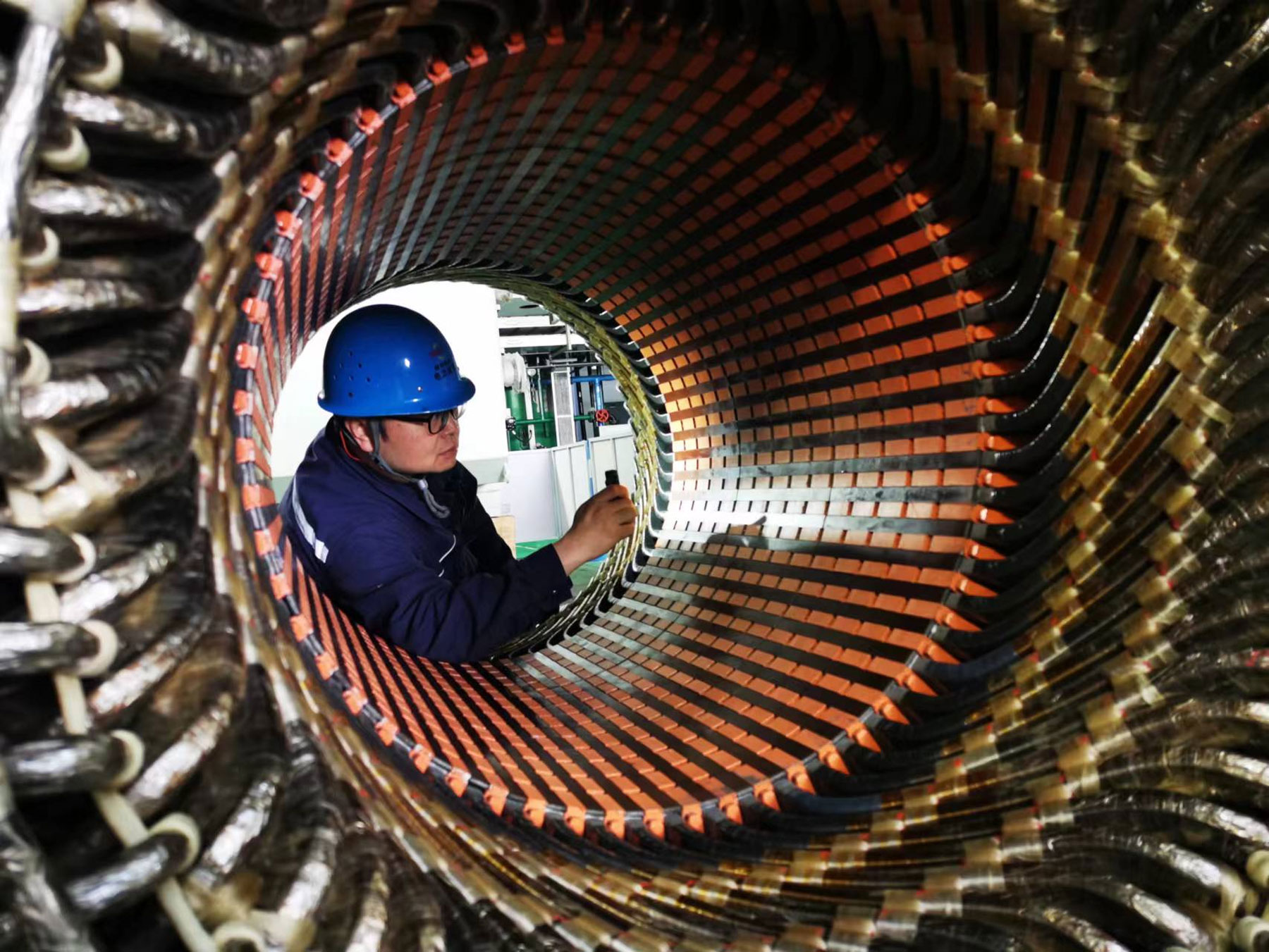

目前,麟北发电#2机组品级检修是电力运营麟北项目部第一次自主等检。项目部将“高、严、细、实”要求贯串检修质量治理全历程,发动全员加入质量控制,筑牢质量控制屏障。把好入口关,积极对接业主核对检修所需物料,做好备品备件质量验收。把好进度关,以检修网络图为依据,严格控制检修工序。把好监控关,严控质量监督W点和H点,严格执行三级验收,各事情卖力人均持检修文件包和作业指导书,重点区域设置检修质量控制看板,将质量验收标准网格化。现场检修阻遏整齐划一,脚手架扎设规范牢固,及格验收单、警示标识一目了然。园地四角鲜红的宣传口号、来回巡查的宁静员,时刻提醒人员注意宁静。
#2机组C级检修需新增锅炉冷渣器,这个“各人伙”重40余吨、长12米、高3米,因空间狭小无法使用大型起吊设备和通例起吊要领。为将它顺利“请”到吊装位置,吊运小组先后割除了主消防母管、水冷壁下集箱给水管等多个管道,用“滚杠+倒链”一点点将它往里移动,期间多次调解转向,事情人员轮流“拉纤”,才将“各人伙”一步步送到指定位置。本次起吊属于“凌驾一定规模”的危大起吊作业,冷渣器要呈30°左右拉升,多项危害叠加和现场条件限制,使起吊事情困难重重。为了把“各人伙”送上去,起吊小组与专家现场论证计划,对起重钢丝绳和倒链进行了动、静载荷试验。经近一周连续奋战,新增冷渣器吊运顺利完成,标准化治理在生产现场疑难杂症面前再下一城。
千红万紫安排著,只待春雷第一声。截至目前,电力运营已完成集团系统内外10台火电机组C级以上品级检修。随着赵石畔煤电#1机组5月11日6:44燃烧启动,电力运营今春“等检季”顺利结束,所有机组将以良好的状态厉兵秣马、整装待发,迎接夏季负荷岑岭的到来!
